羊曲水电站首台机组投产发电

2024-11-11 17:40610

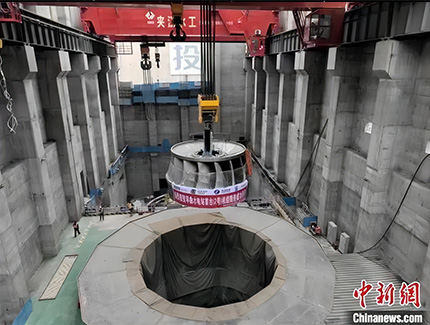

11月8日,水电四局承建的黄河羊曲水电站首台(2号)机组顺利完成72小时满负荷试运行,正式投产发电,标志着电站工程建设向年底全容量并网发电目标迈出关键一步。



羊曲水电站是黄河干流龙羊峡水电站上游三个规划梯级电站的最下一级,是国家规划建设的重点水电工程和国家电投“十四五”重大能源保供项目,是作为青海省打造国家清洁能源产业高地的重点支撑项目,建成后将成为黄河上游清洁能源调控的重要枢纽。作为水电站建设的主力军,水电四局承担了电站3台单机容量为40万千瓦的混流式水轮发电机组及其附属设备的安装与调试工作。

自2022年12月进场以来,建设者紧盯羊曲水电站首台机组投产发电目标,各部门各司其职、上下联动,共同保证项目安全、有序、平稳运转,创造了2号机组蜗壳交面较原计划提前7天;2号机组定子圆度0.33毫米,转子圆度0.34毫米,远超国标优良标准1.08毫米;机组一次启动成功等战绩。

根据相关数据,首台机组满负荷运行情况下,各部导轴承摆度、各部位振动达到精品机组优良标准,运行状态稳定良好。羊曲水电站剩余2台机组机电安装工作正紧张有序推进,计划2024年年底实现全容量并网发电。

据悉,羊曲水电站建成后,年平均发电量约47.32亿千瓦时,相当于每年可节约标准煤约166万吨,减排二氧化碳约464.8万吨。


暖东云转载其他网站内容,处于传递更多信息而非盈利目的,同时并不代表、赞成其观点或证实其描述,内容仅供参考。

版权归原作者所有,若有侵权,请联系我们删除。


反对 0
举报 0
收藏 0
打赏 0
评论 0
青海羊曲水电站第二台机组并网发电
黄河公司羊曲水电站11月22日第二台(1号)机组正式并网发电,目前,羊曲水电站最后一台(3号)机组也进入了并网发电前的冲刺阶段,向年底全容量投产发电目标更近一步。

0评论2024-11-2558

羊曲水电站3台机组转子全部吊装完成
由西北院勘测设计、水电四局承建的黄河羊曲水电站3号机组转子完成吊装,标志着羊曲水电站3台机组转子全部吊装完成,为早日实现电站全部机组投产发电目标奠定了坚实基础。

0评论2024-09-2587

国家电投羊曲水电站最后一台机组转子完成吊装
国家电投最后一台(3号)机组转子顺利吊装成功,标志着电站进入投产发电前的冲刺阶段,为确保实现“一年三投”目标迈出了坚实一步。

0评论2024-09-2461

黄河羊曲水电站顺利通过工程蓄水验收
由西北院承担勘测设计的黄河羊曲水电站顺利通过工程蓄水验收,为电站2024年实现蓄水发电奠定了坚实基础。

0评论2024-07-1776

转轮成功吊装 黄河羊曲水电站1号机组开始水轮机总装
4月28日,黄河羊曲水电站1号机组转轮成功吊装,标志着1号机组全面进入水轮机总装阶段,为电站按期实现投产发电目标奠定了基础。

0评论2024-04-3058
